Un bâtiment R+1 en charpente métallique et bardage anthracite, construit au printemps 2024 contre l’entrepôt existant d’un prestataire de santé à domicile, sans interrompre la prise en charge des patients.
AD Santé, Air Domicile Santé, est un prestataire de santé à domicile spécialisé dans l’assistance respiratoire : oxygénothérapie, traitement de l’apnée du sommeil, ventilation. Depuis Domène, ses équipes suivent des patients sur toute la région Rhône-Alpes.

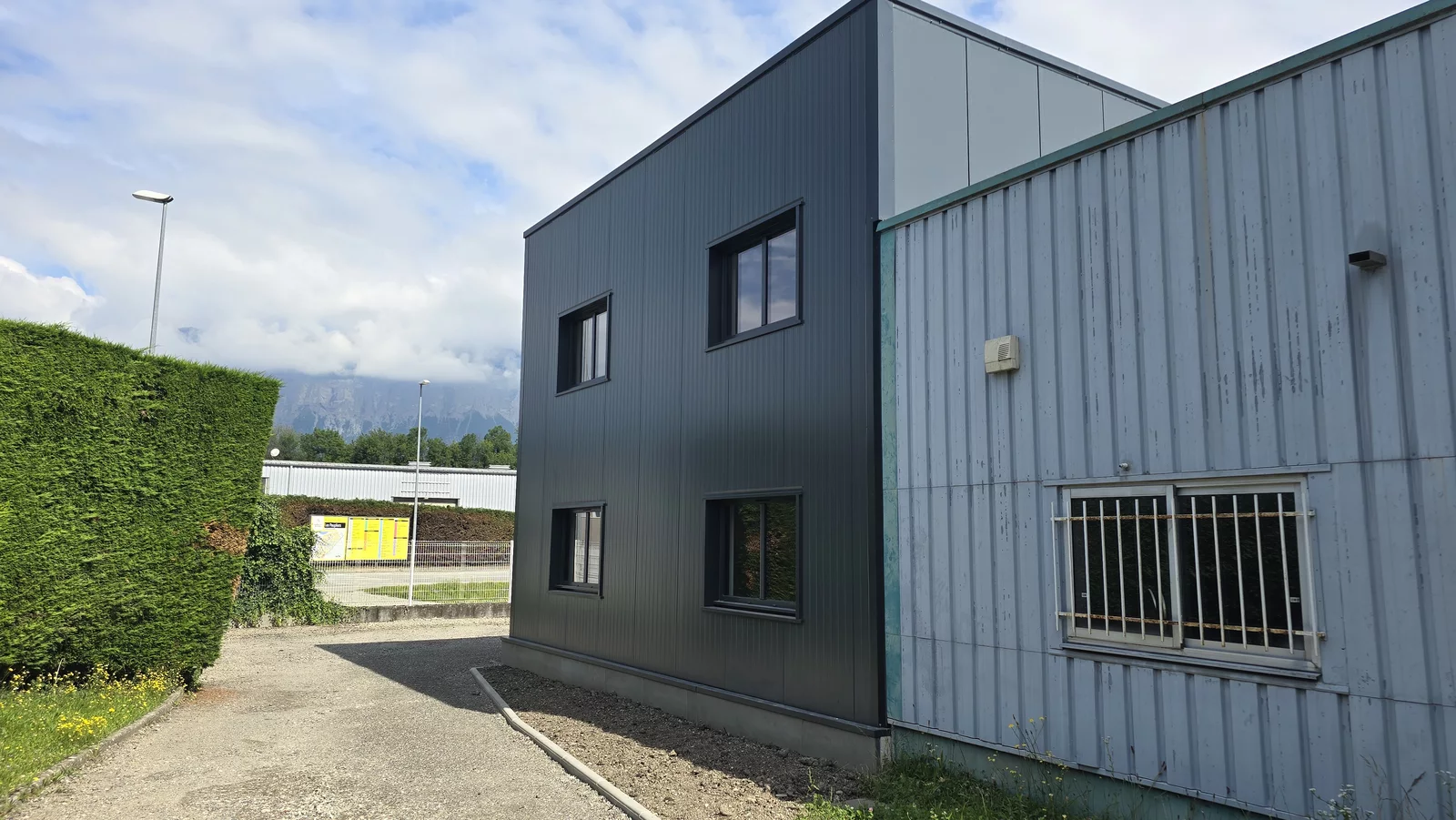

Pour accompagner sa croissance, l’entreprise avait besoin de nouveaux bureaux et espaces de travail, tout en conservant son entrepôt existant en pleine activité. CGBI a été retenu comme contractant général pour concevoir et construire une extension neuve sur la parcelle, en prenant en charge l’ensemble des corps d’état, de l’étude de faisabilité à la livraison.

D’une parcelle en gravier à un bâtiment neuf, accolé à l’existant et livré prêt à l’emploi.

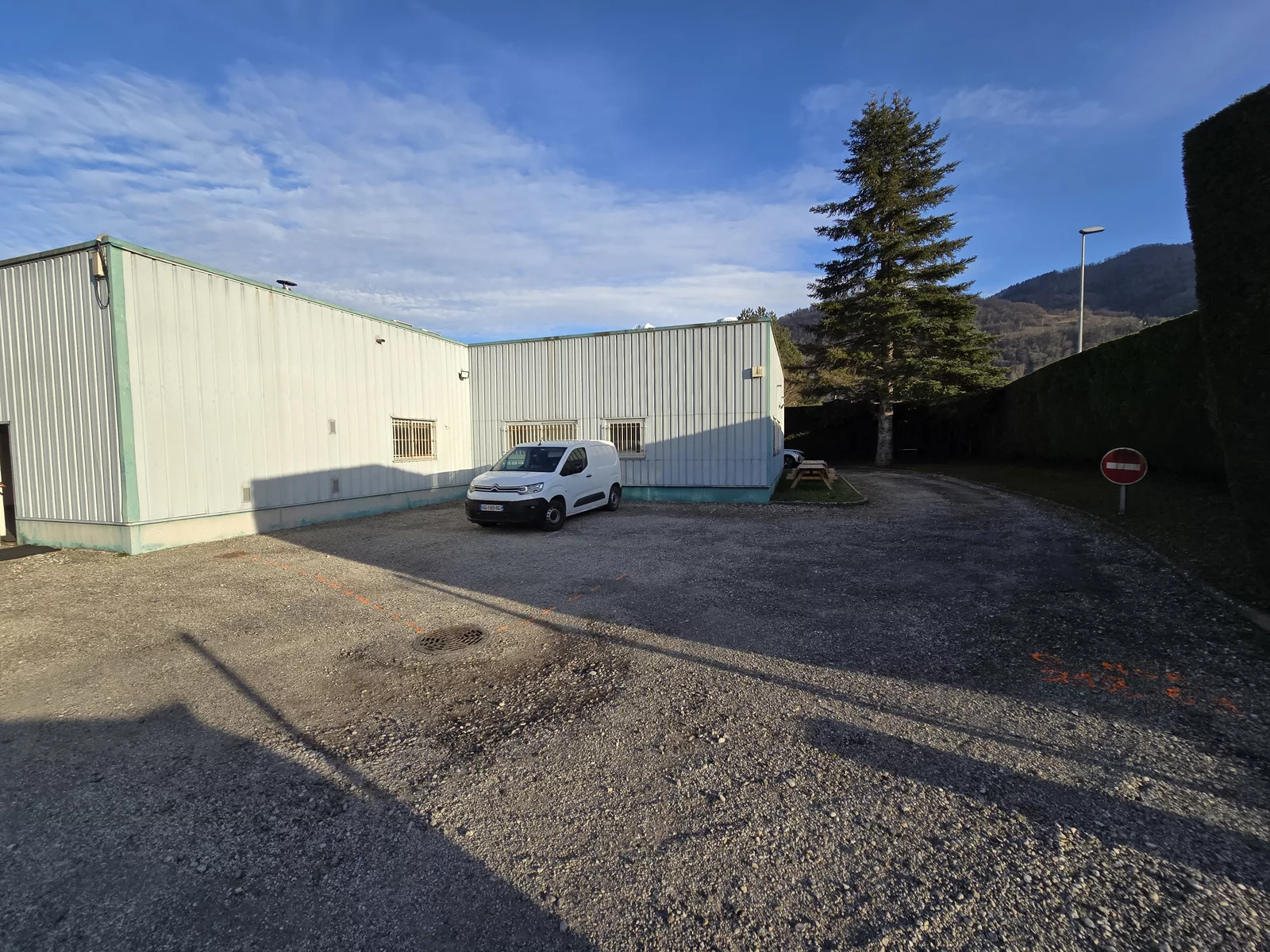

Février 2024 : la parcelle libre le long de l’entrepôt existant, futur emplacement de l’extension.

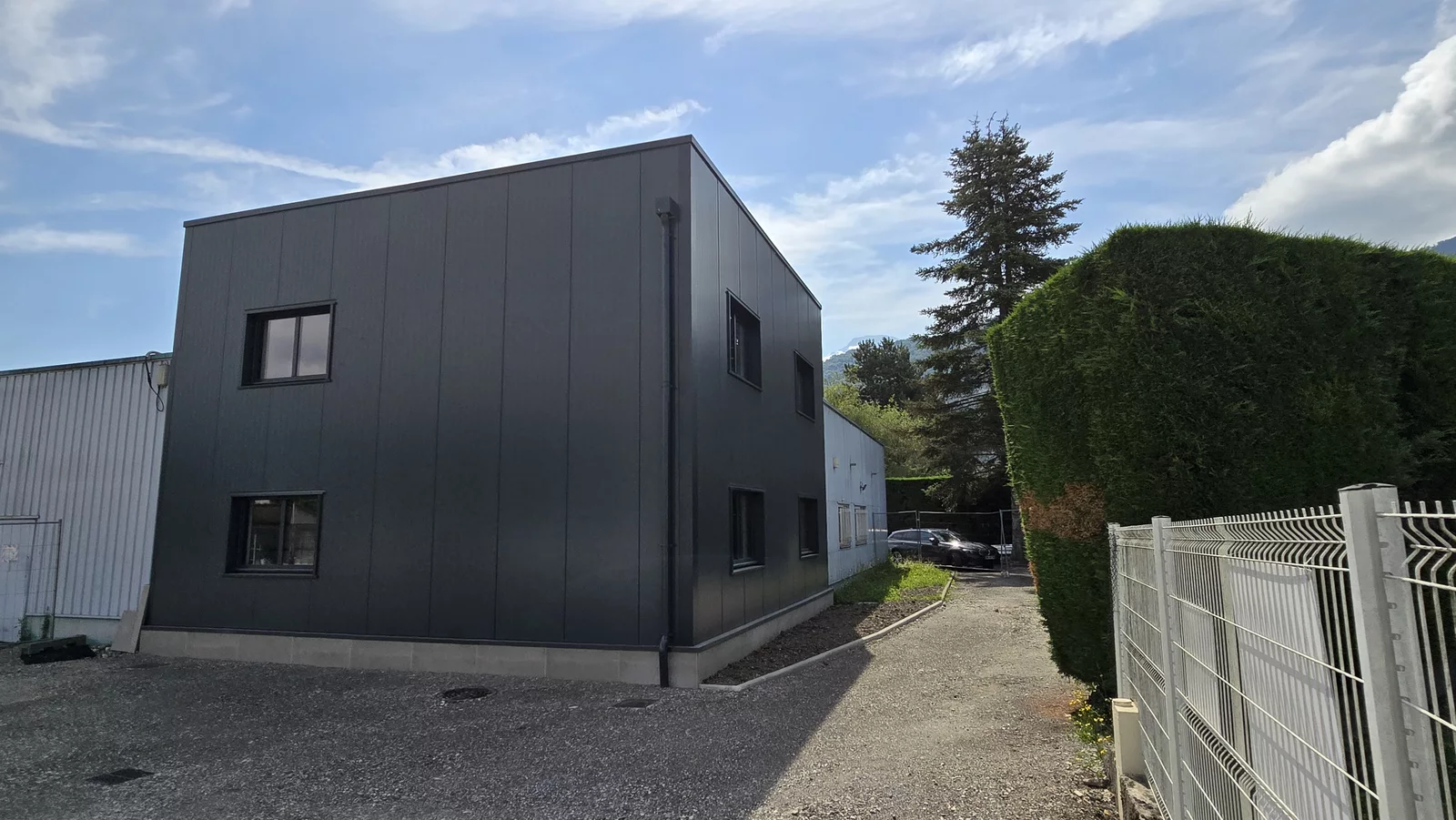

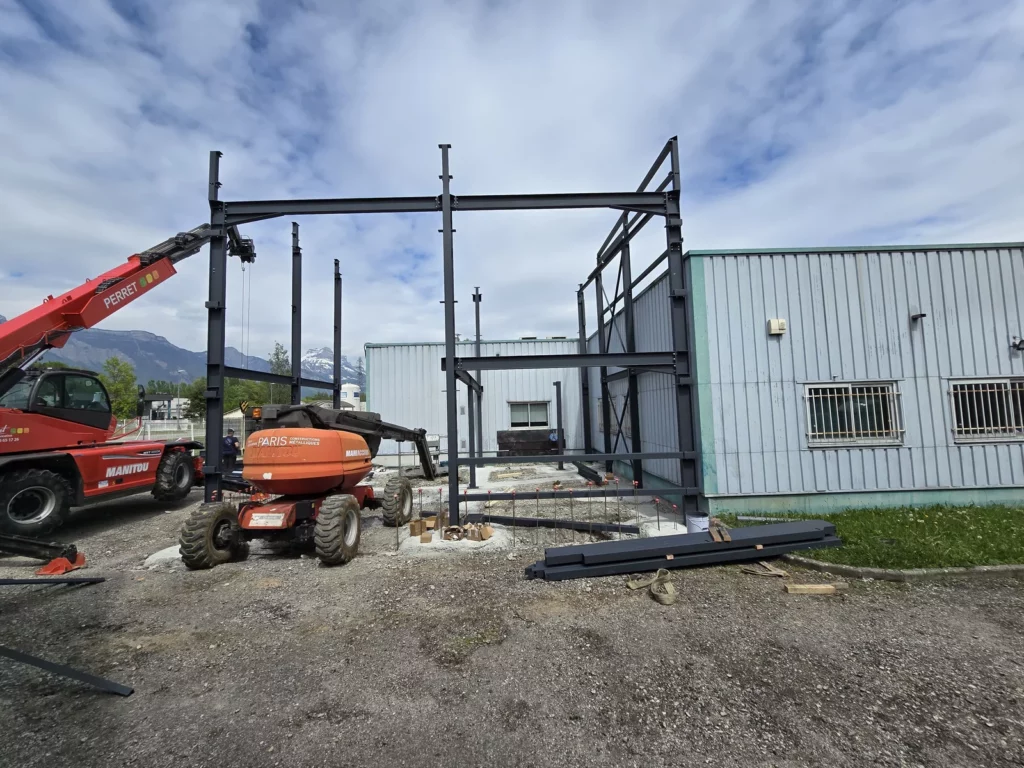

Avril 2024 : la charpente métallique R+1 est montée en quelques jours, l’entrepôt reste en exploitation.
Un prestataire de santé à domicile ne s’arrête jamais : les livraisons d’oxygène, les appels des patients et les départs des techniciens continuent chaque jour. Le chantier devait donc se dérouler à quelques mètres de l’entrepôt et des bureaux existants, sans jamais gêner l’activité ni la prise en charge des patients.
Un phasage pensé pour que l’entrepôt, le stock et les accès restent disponibles à chaque étape.
Une enveloppe isolée et une conception simple, pour des bureaux lumineux et économes à exploiter.
Résultat : un bâtiment neuf livré en six mois, des équipes installées dans des bureaux à la hauteur de leur mission.
Six mois de travaux, d’avril à juillet 2024, découpés pour préserver l’exploitation du site.

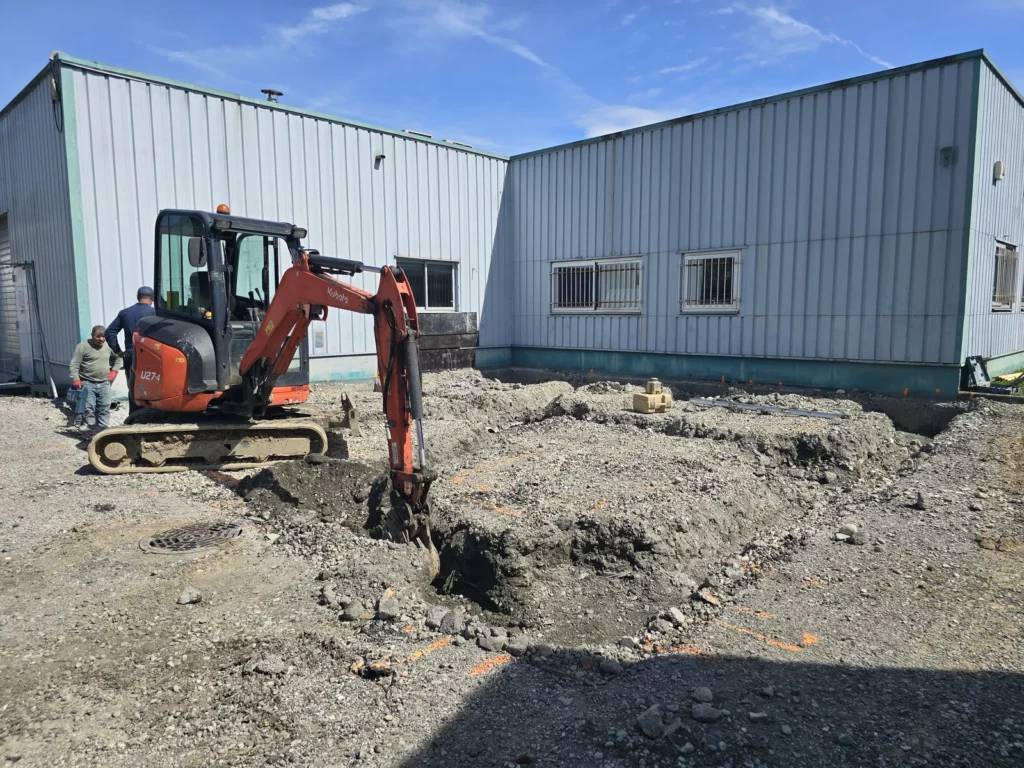

Terrassement de l’emprise, fondations et massifs béton pour recevoir les poteaux de la charpente. La zone de chantier est clôturée et séparée des accès de l’entrepôt, qui continue de fonctionner normalement.

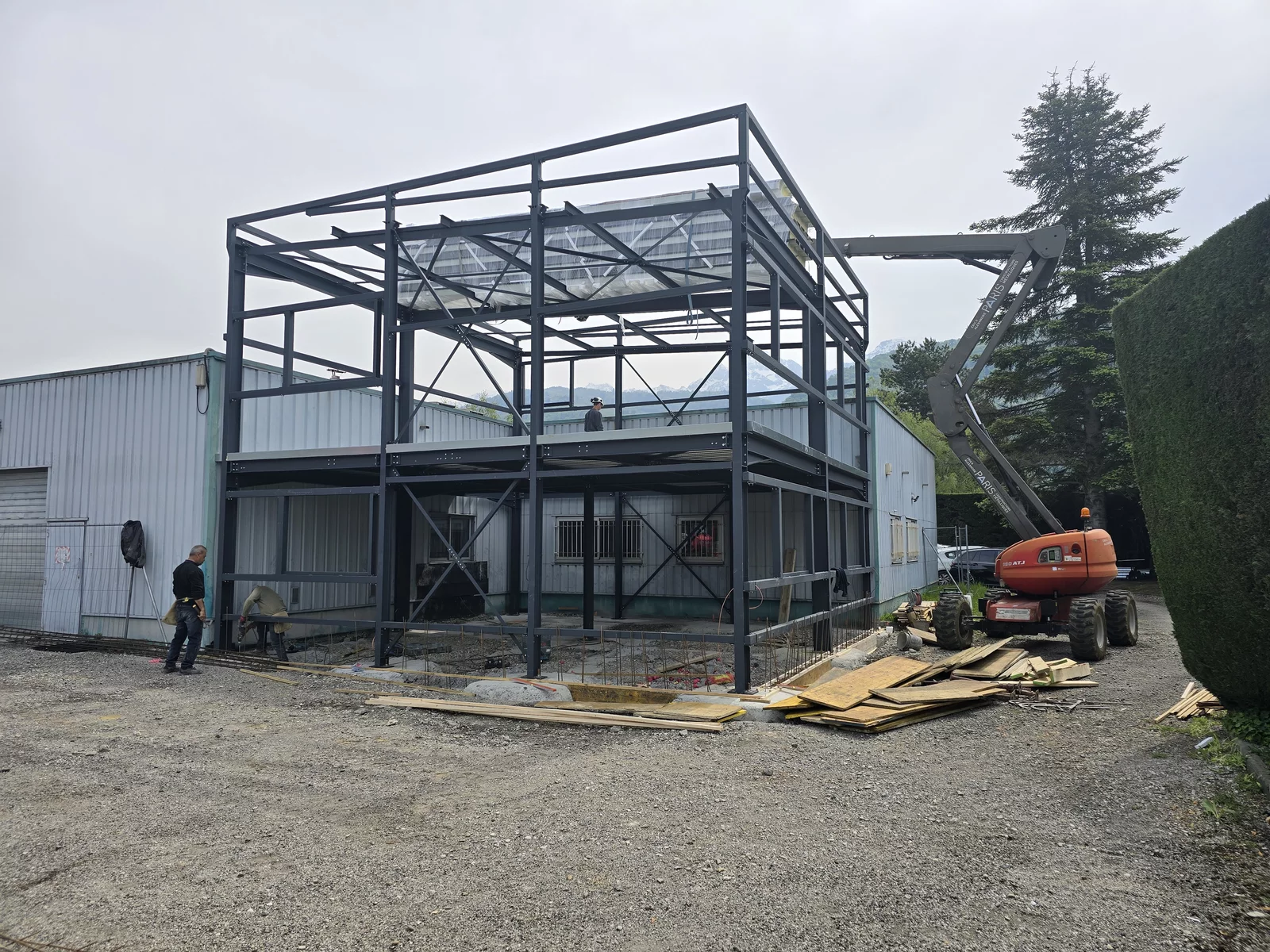

Levage des poteaux et des poutres au chariot télescopique, puis pose du plancher de l’étage. En quelques jours, le volume R+1 de l’extension est en place et la dalle du rez-de-chaussée est coulée.

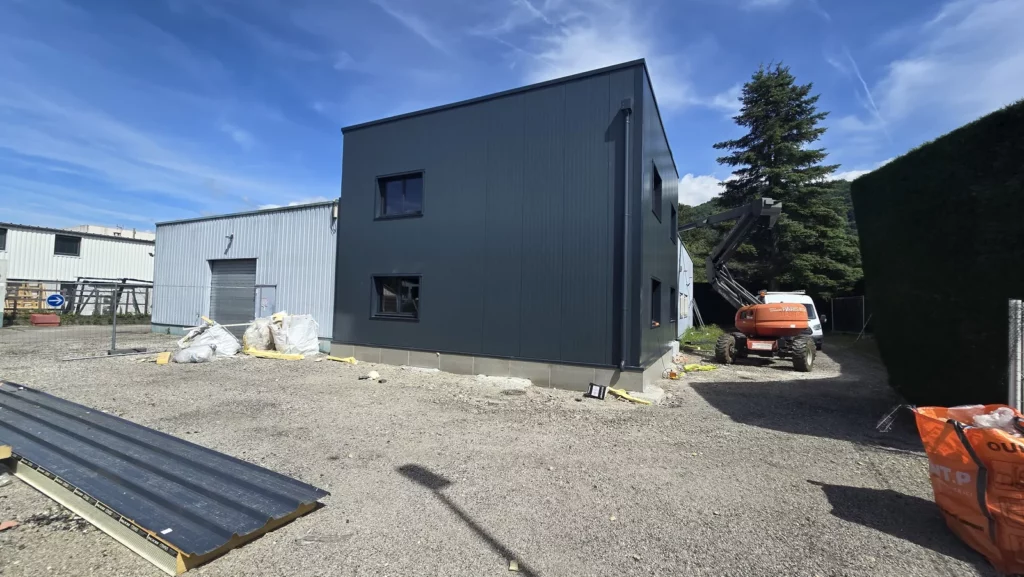

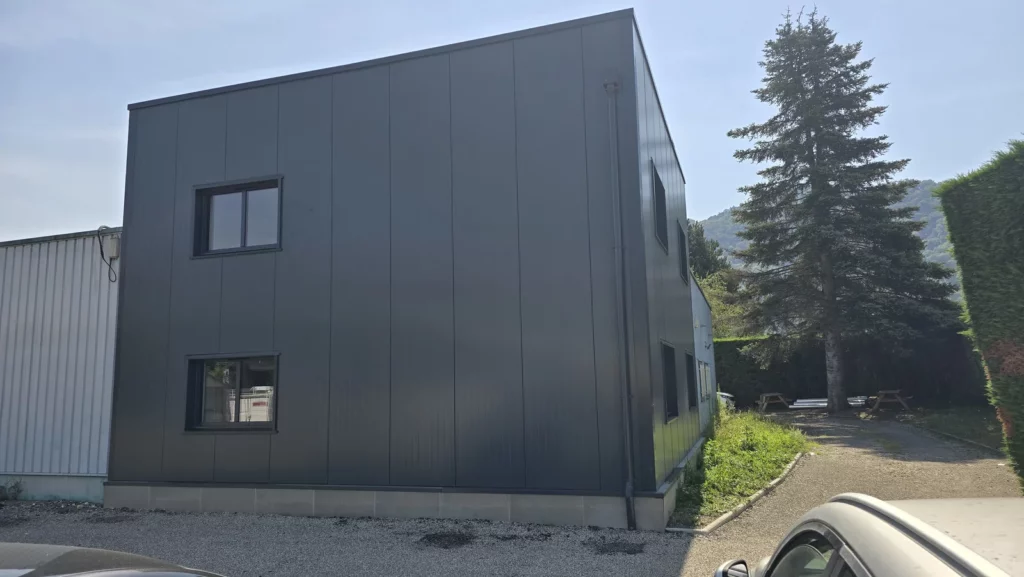

Pose du bardage anthracite, de la couverture bac acier et des menuiseries aluminium. Le bâtiment est hors d’eau et hors d’air dès la fin mai, l’isolation des parois peut commencer.

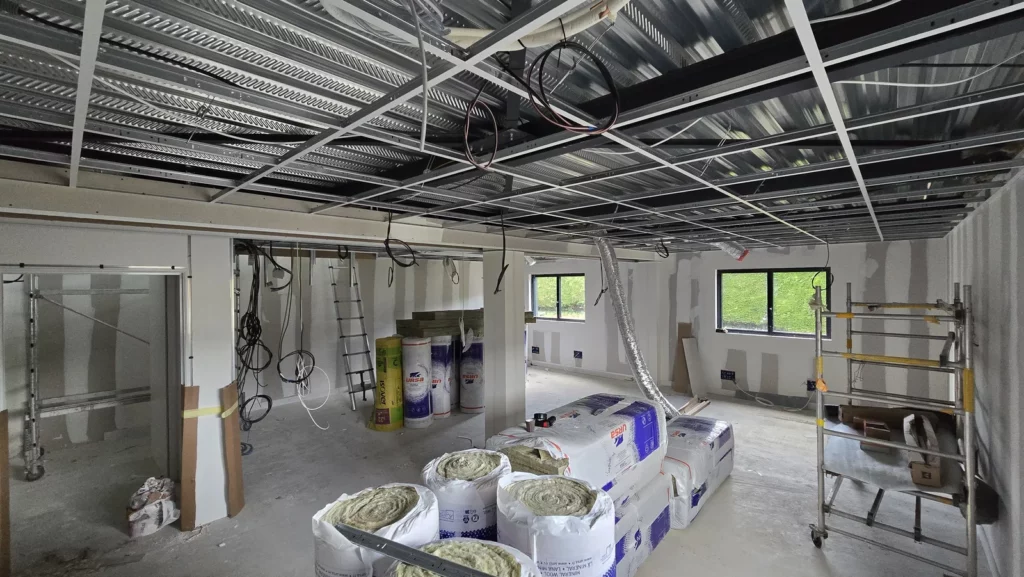

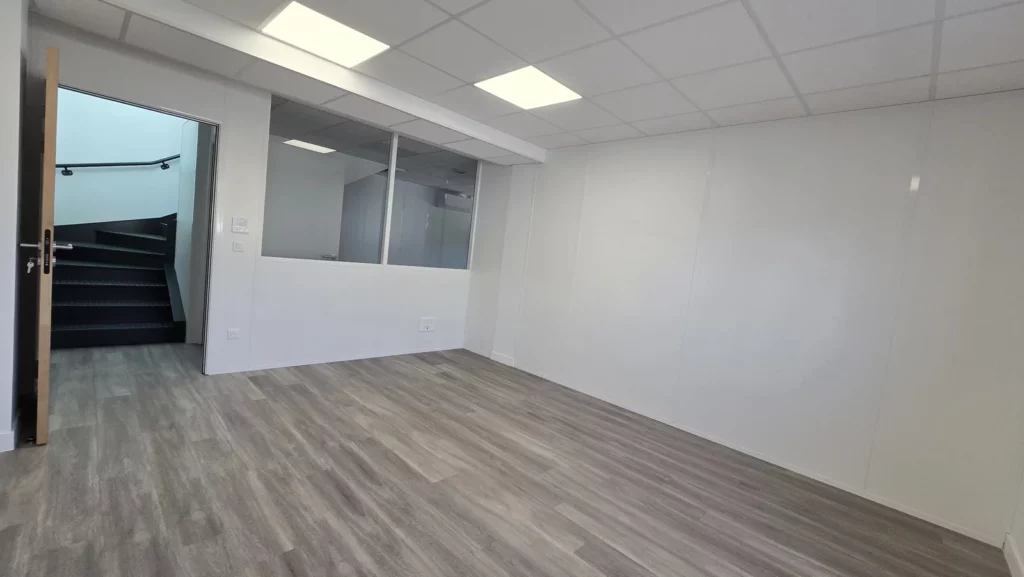

Cloisons, plâtrerie, réseaux de ventilation et de climatisation, électricité, sols et peintures. Fin juillet 2024, les bureaux sont livrés prêts à accueillir les équipes d’AD Santé.

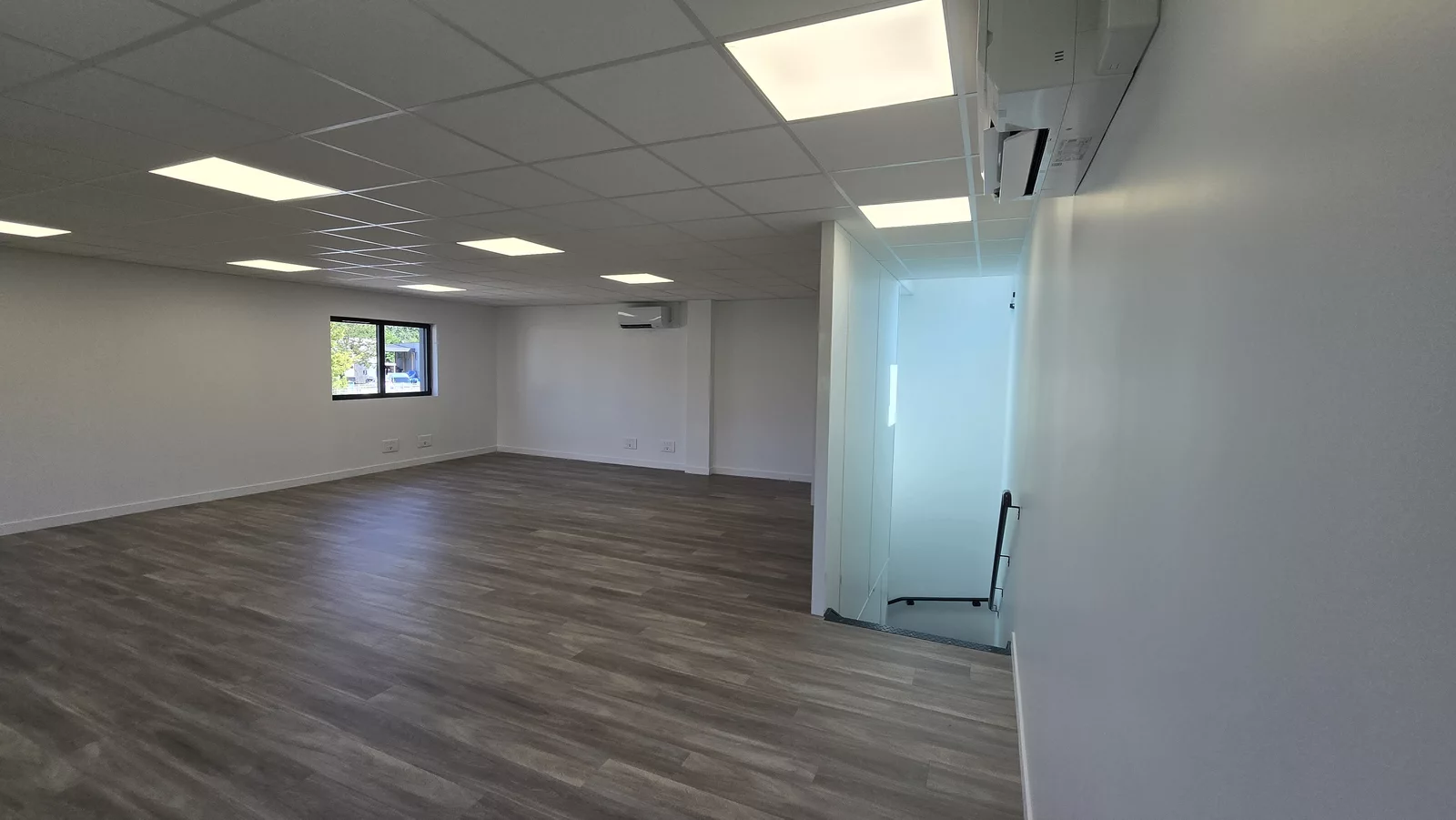

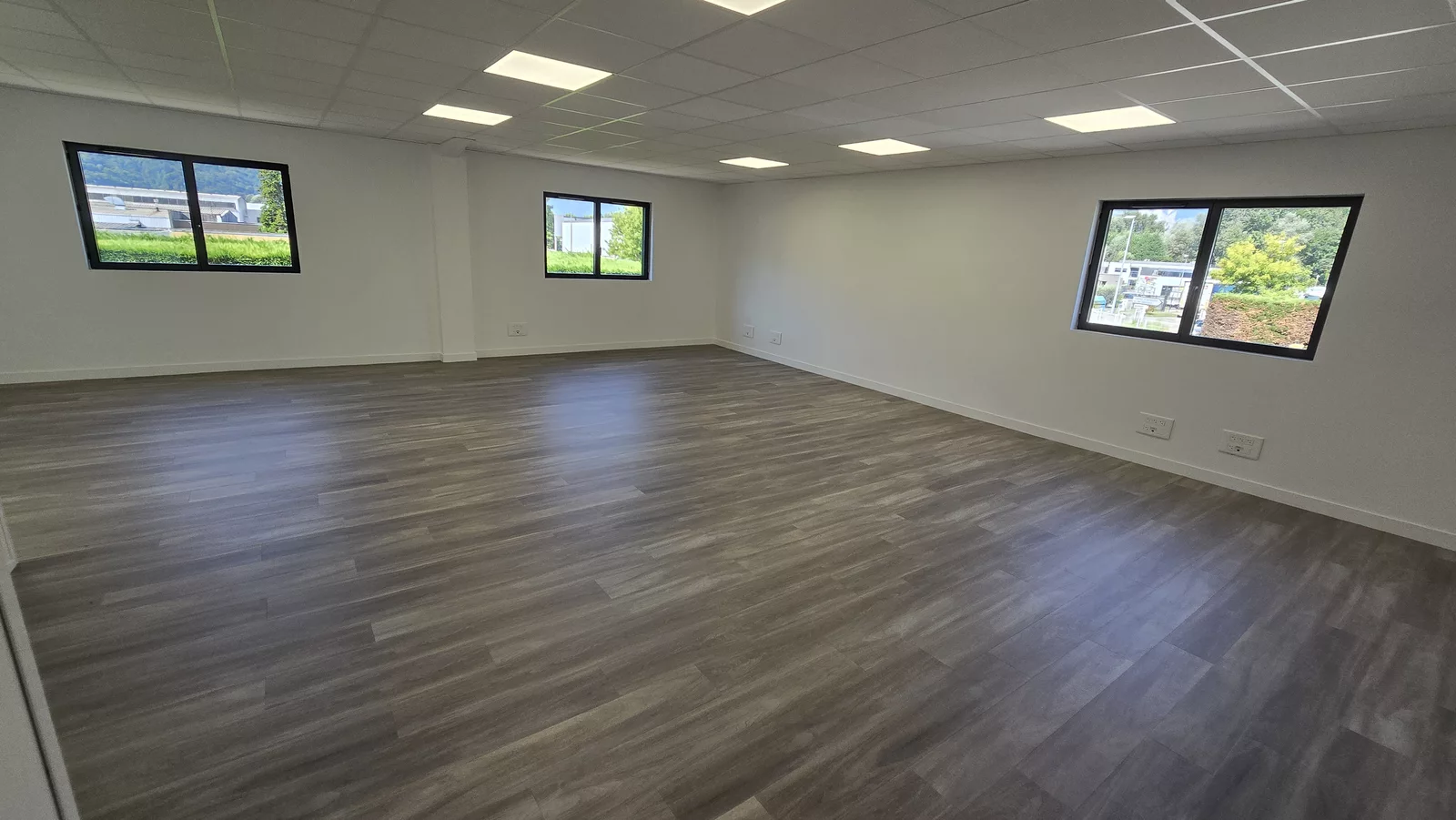

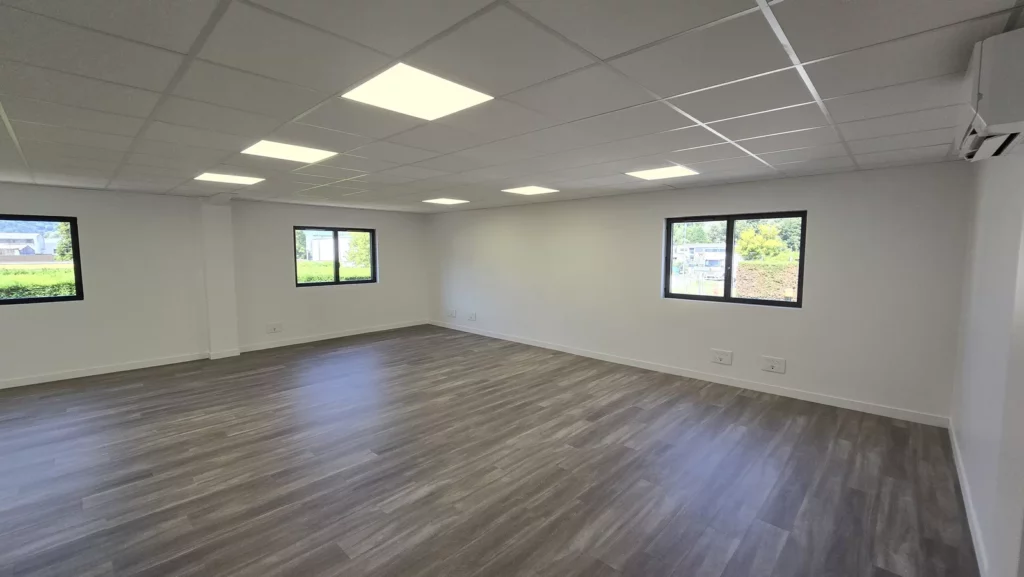

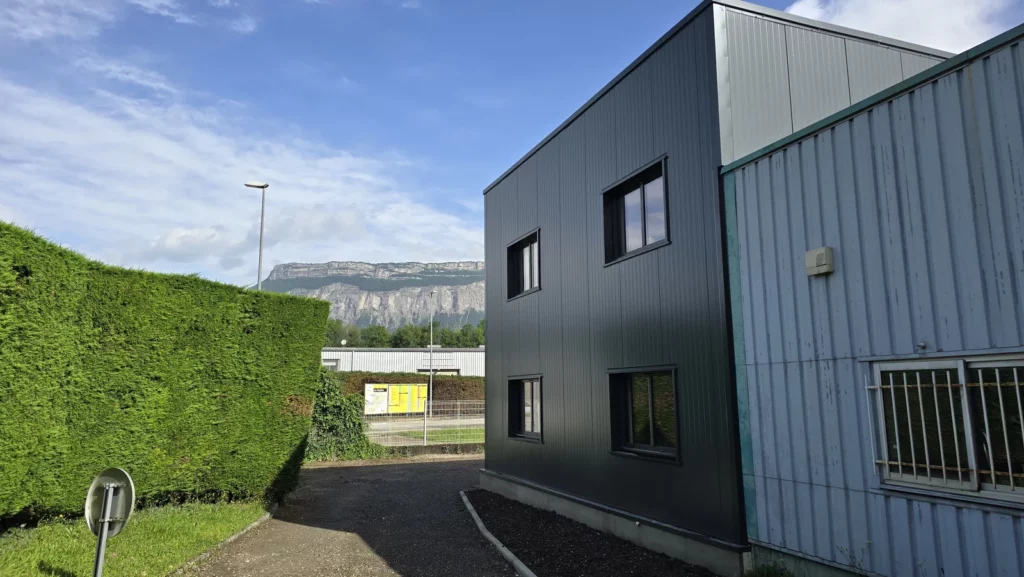

Des plateaux lumineux, climatisés, avec sol bois et grandes fenêtres sur le massif.

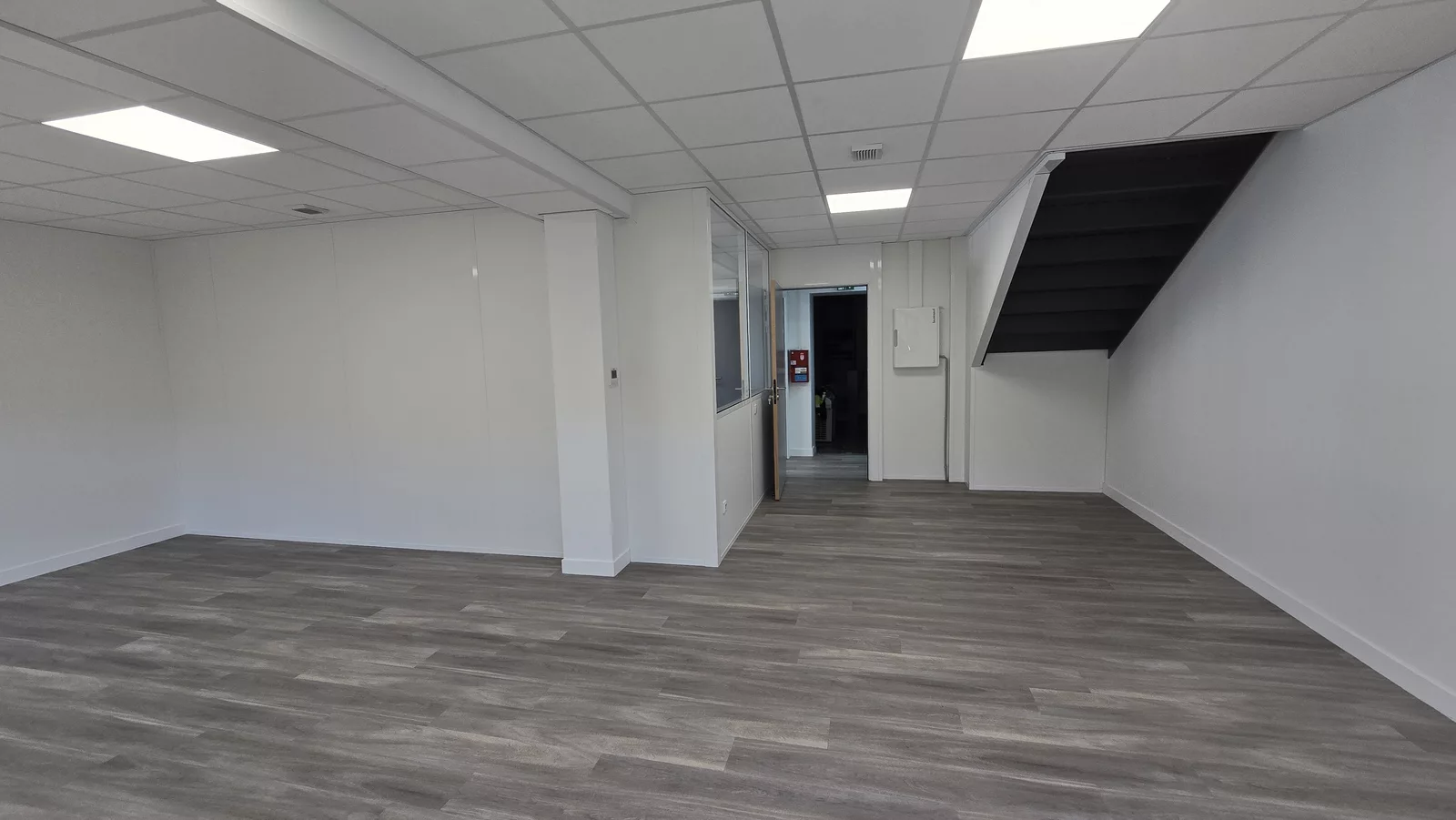

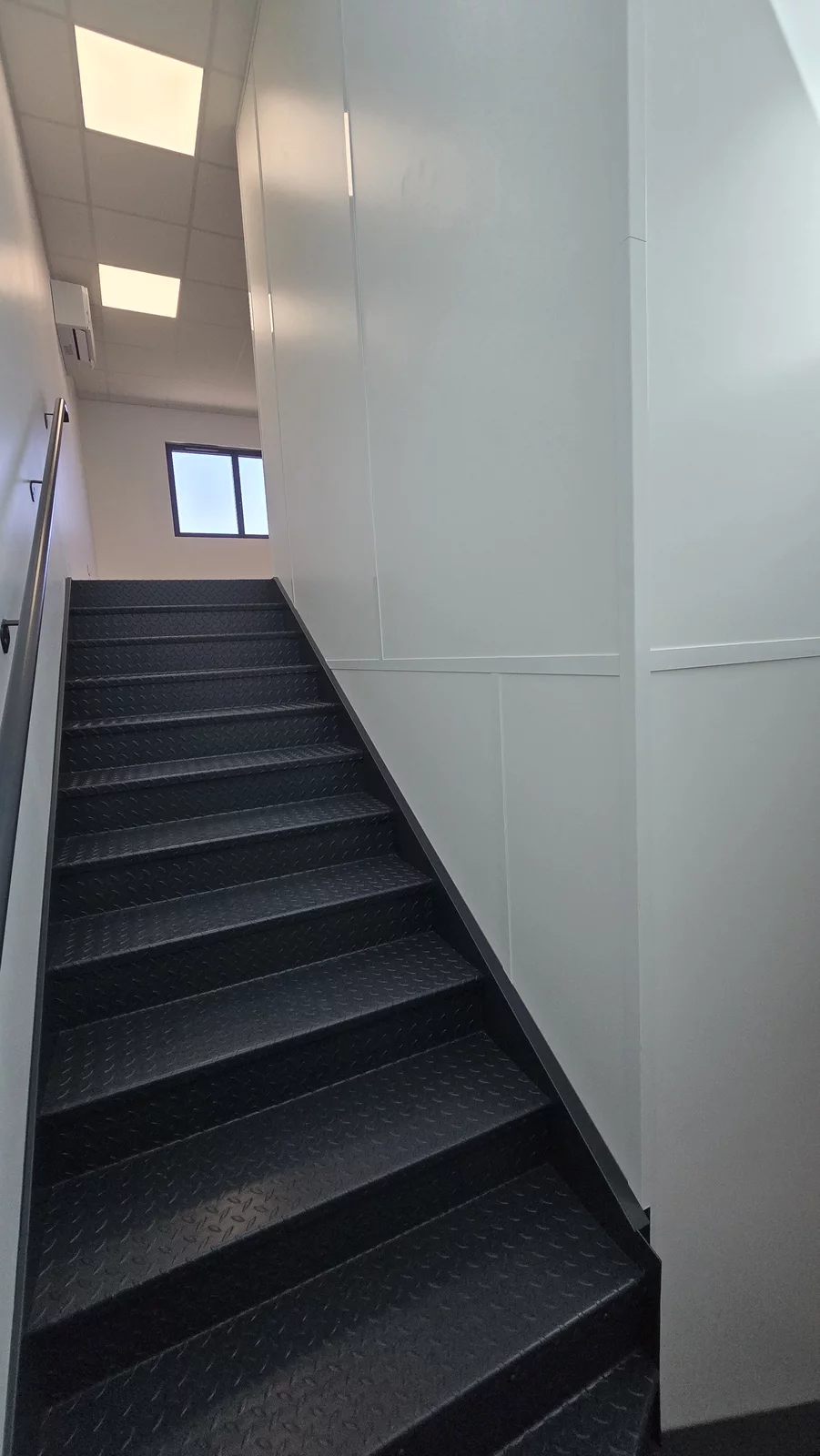

Un escalier métallique et des circulations sobres relient les deux niveaux de l’extension.
Découvrez notre approche des bâtiments de santé et de l’extension en site occupé, ou parcourez nos autres réalisations en Rhône-Alpes.
