CGBI

AD Santé, Air Domicile Santé · Domène (38)

Rénovation des locaux existants d’un prestataire de santé

Seconde phase du projet AD Santé : après l’extension neuve, CGBI reprend l’intérieur de l’entrepôt et des bureaux d’origine, hiver 2024-2025, toujours en site occupé.

Phase 2
du projet AD Santé, dans la continuité de l’extension livrée en 2024
3 mois
de travaux de novembre 2024 à janvier 2025
Existant
entièrement repris : plafonds, réseaux, cloisons, sols et façade

Le contexte

Une fois les équipes installées dans l’extension neuve, les locaux d’origine d’AD Santé pouvaient être rénovés à leur tour. Bureaux et espaces techniques dataient de la construction de l’entrepôt : faux plafonds fatigués, réseaux électriques et de ventilation vieillissants, cloisonnement inadapté à l’organisation actuelle.

CGBI, déjà présent sur le site, a enchaîné avec cette seconde phase en contractant général, avec le même objectif : rénover en profondeur sans jamais interrompre l’activité du prestataire de santé.

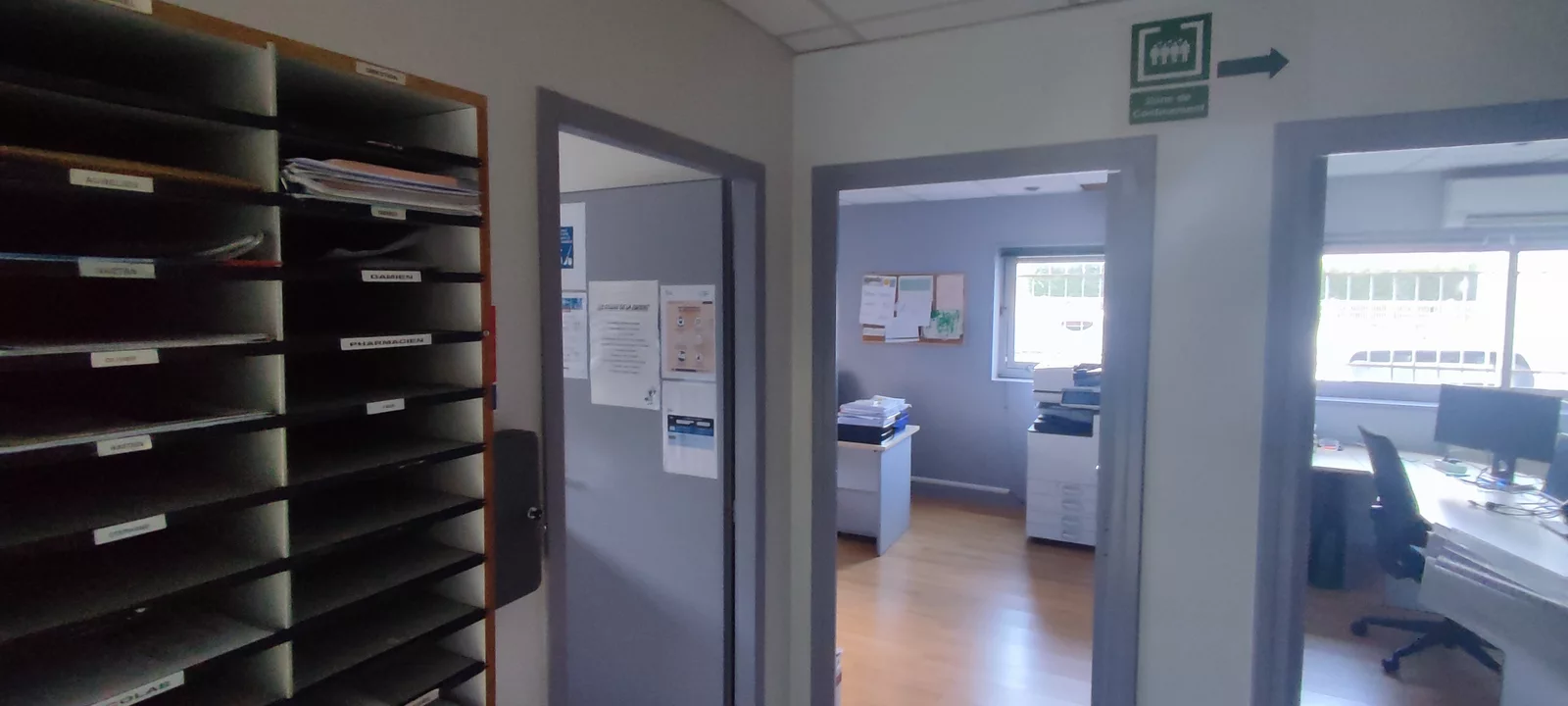

Locaux existants d’AD Santé à Domène avant rénovation

La transformation

Des locaux d’origine remis à nu, puis reconstruits autour d’une nouvelle organisation des espaces.

Avant

Les bureaux d’origine de l’entrepôt, avant intervention.

Dépose

Plafonds, réseaux et cloisons déposés : le volume est remis à nu, la structure apparaît.

Reconstruction

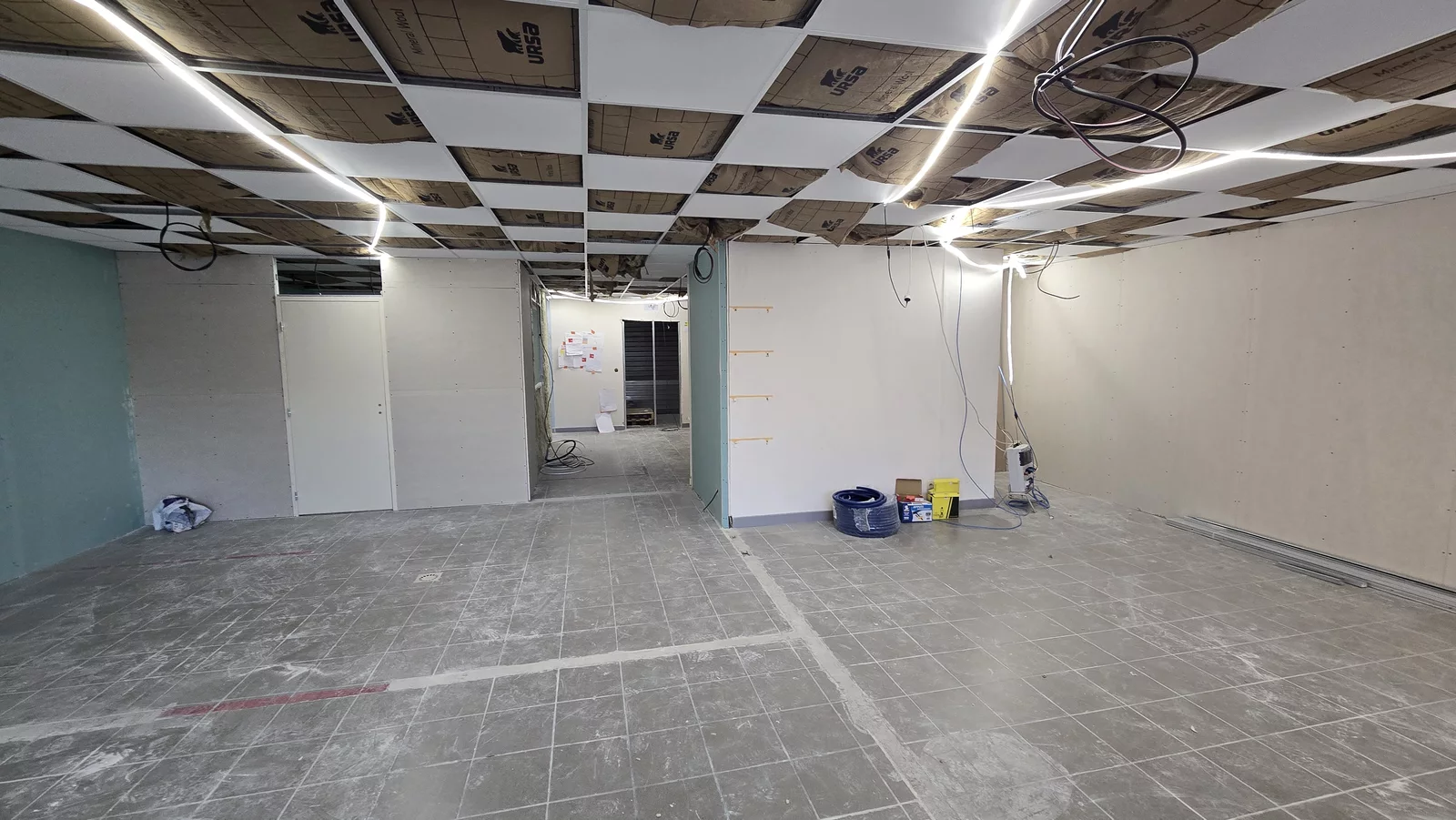

Nouvelles cloisons, nouveaux plafonds et réseaux neufs : les espaces prennent forme.

Le défi : rénover l’intérieur d’un site qui ne s’arrête jamais

Contrairement à l’extension, construite à côté de l’existant, cette phase se déroule à l’intérieur même des locaux en service. Chaque zone est isolée, vidée, rénovée puis rendue, pendant que le reste du bâtiment continue de fonctionner.

Travailler par zones

Un découpage du chantier qui suit l’organisation du client plutôt que l’inverse.

Tout reprendre à neuf

Profiter de la mise à nu pour remettre l’ensemble des installations au niveau de l’extension.

Résultat : un site cohérent, où l’existant rénové rejoint le niveau de prestation de l’extension neuve.

Le chantier, phase par phase

Trois mois d’intervention, de novembre 2024 à janvier 2025, à l’intérieur des locaux en activité.

Phase 01 · Dépose

Remettre le volume à nu

Dépose des faux plafonds, des anciens réseaux et des cloisons obsolètes. La structure métallique de l’entrepôt et la sous-face de couverture sont dégagées, prêtes à recevoir les nouvelles installations.

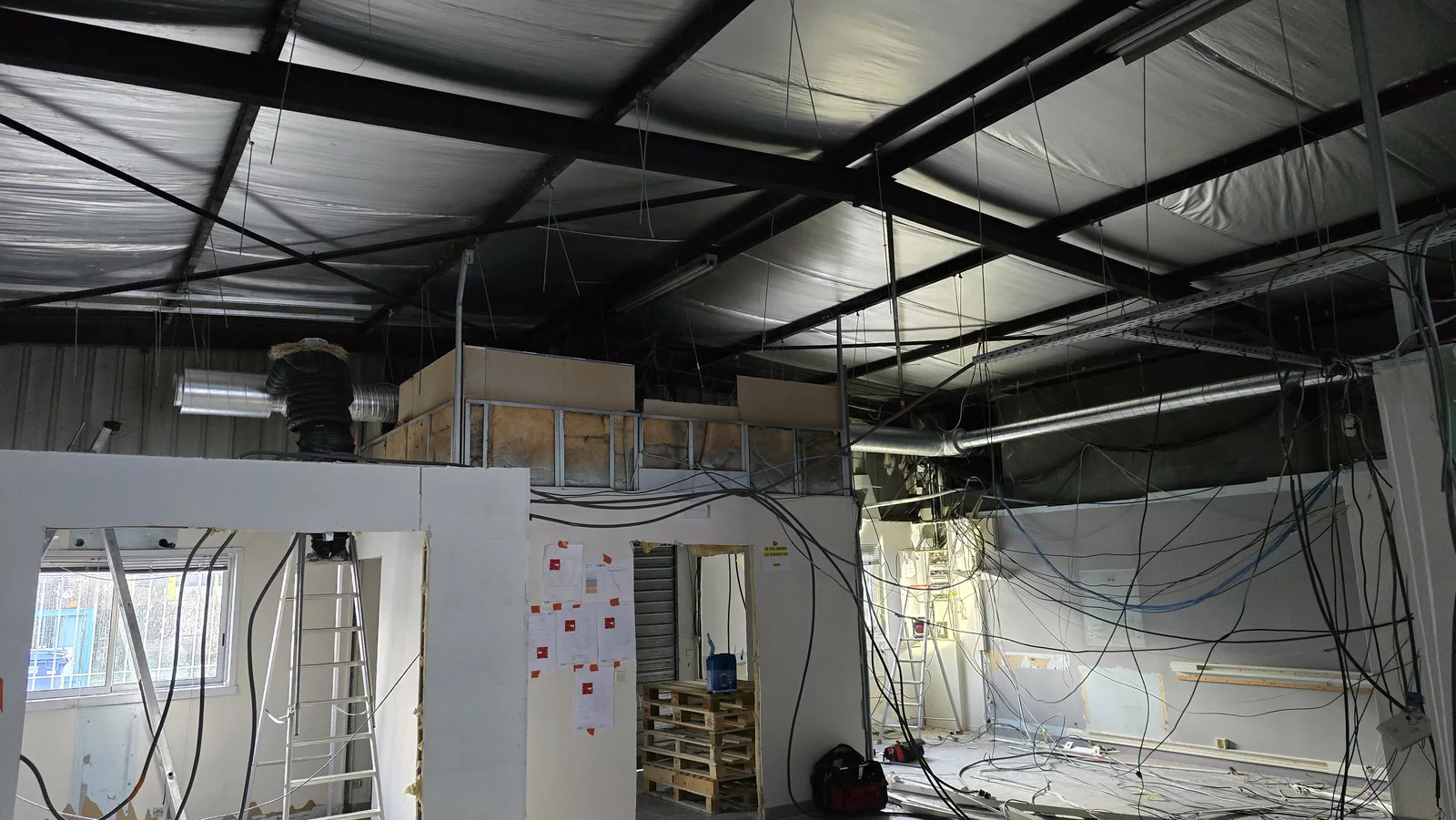

Dépose des faux plafonds dans les locaux existants AD Santé

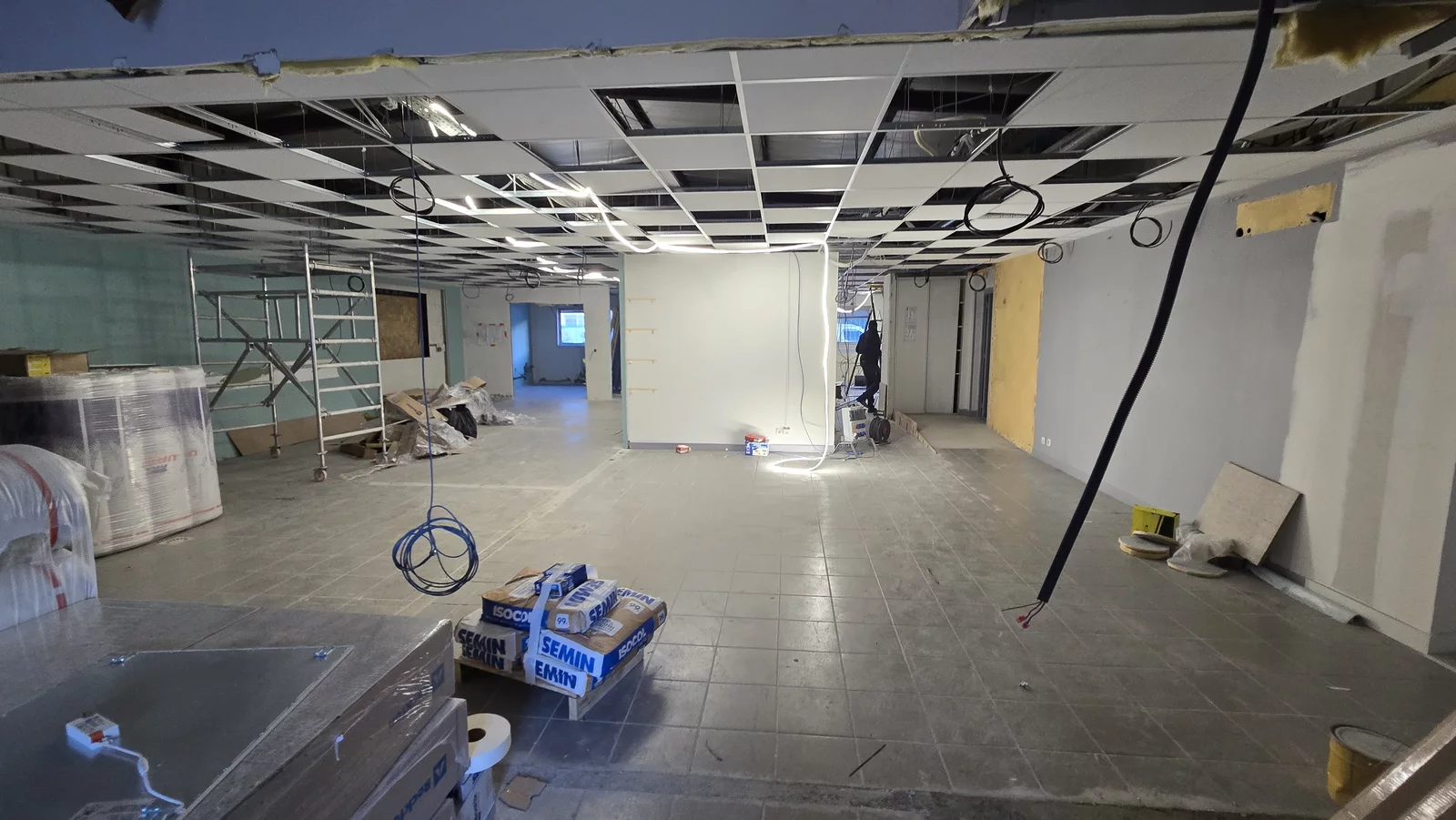

Nouvelles cloisons dans les locaux existants AD Santé à Domène
Phase 02 · Réseaux et cloisons

Redessiner les espaces

Passage des réseaux électriques et de ventilation neufs, puis montage des nouvelles cloisons selon la nouvelle organisation des bureaux et des espaces techniques.

Phase 03 · Façade

Ouvrir l’existant sur l’extérieur

Création d’une nouvelle baie dans le bardage existant, avec encadrement métallique noir en rappel des menuiseries de l’extension : les bureaux rénovés gagnent en lumière naturelle.

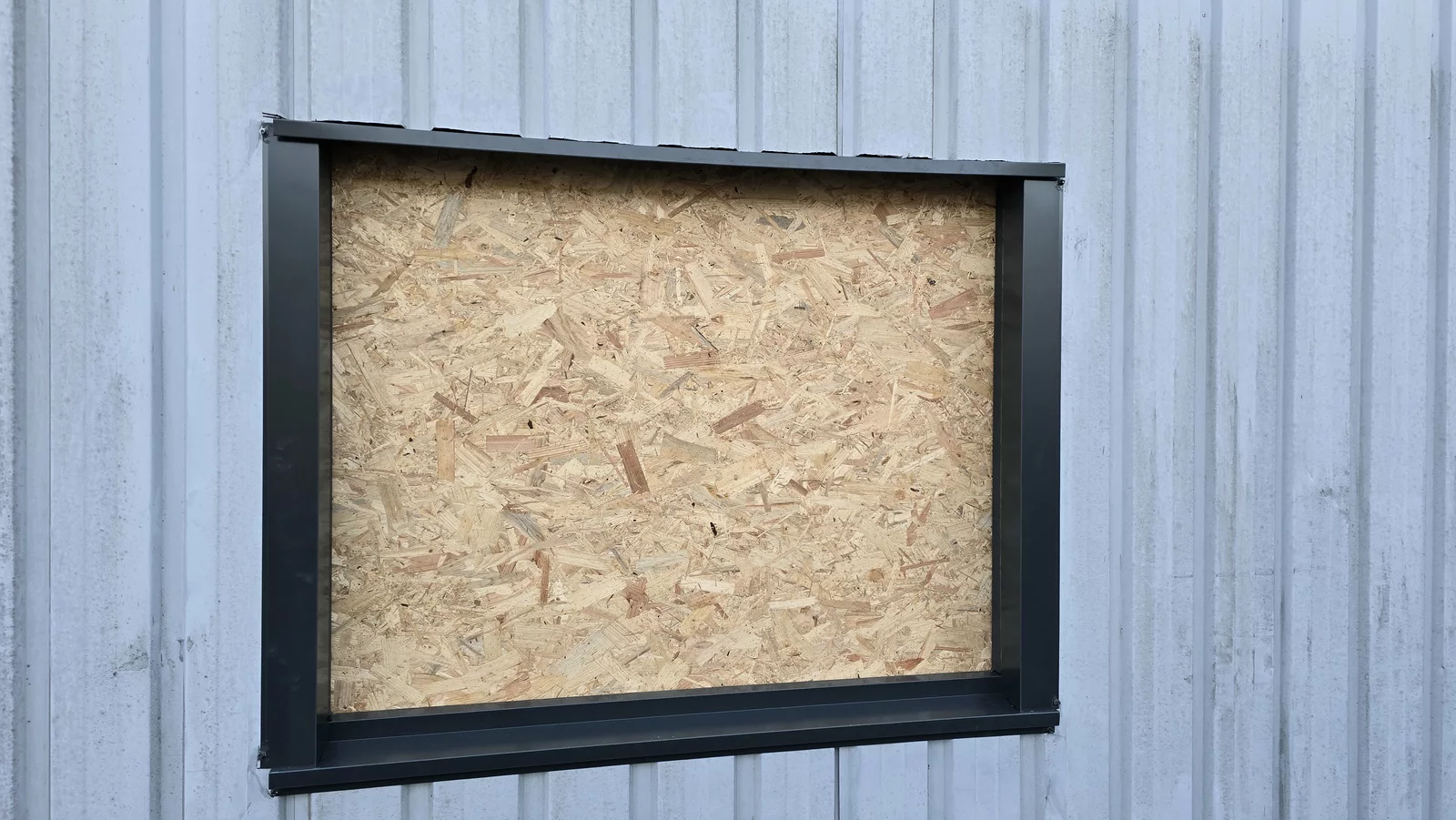

Création d’une nouvelle baie dans le bardage existant, AD Santé Domène

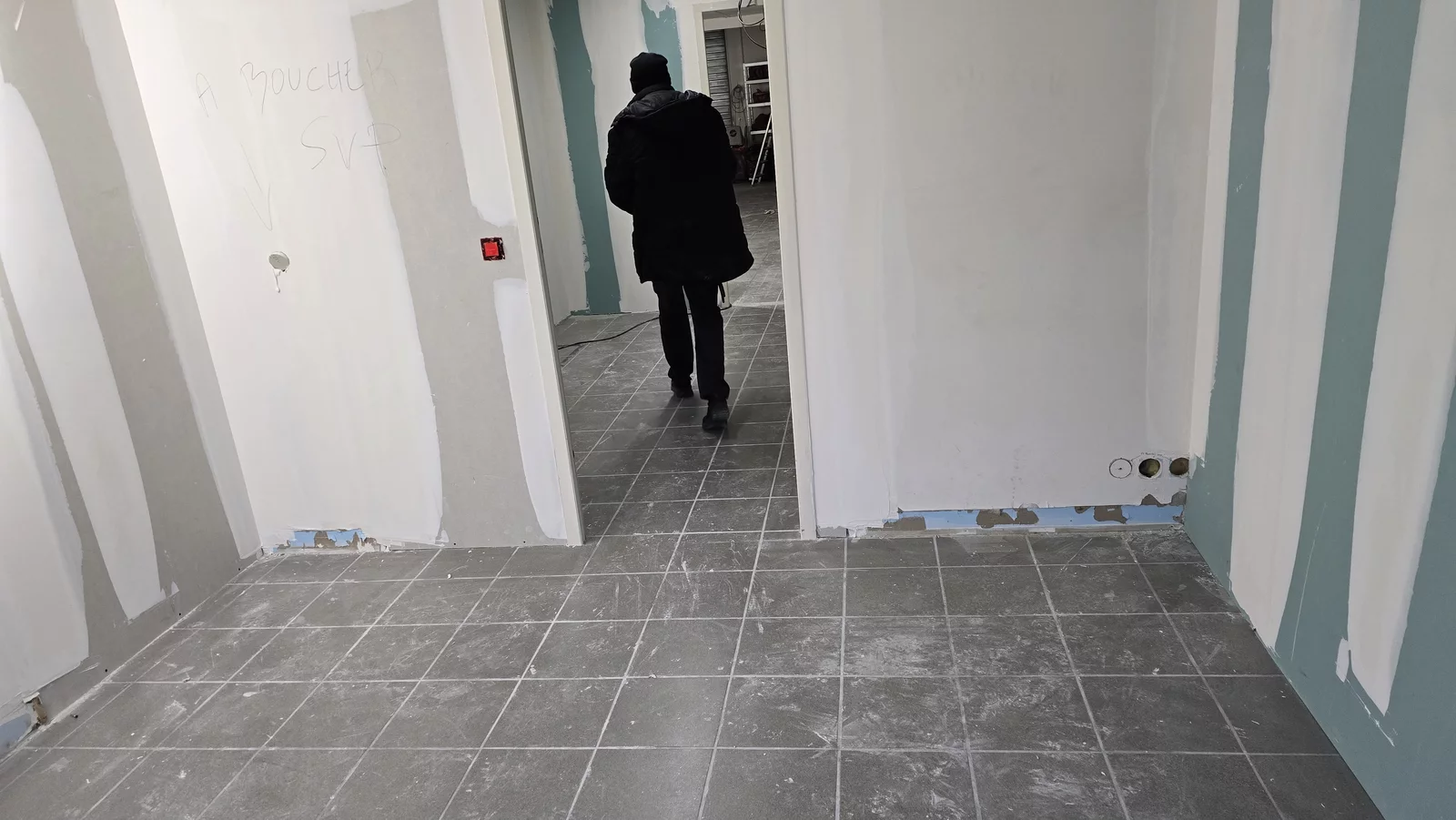

Circulations rénovées dans les locaux existants AD Santé
Phase 04 · Finitions

Plafonds, sols et circulations

Pose des nouveaux plafonds, reprise des sols et des circulations, peintures et équipements. Les zones rénovées sont rendues aux équipes au fur et à mesure.

Le chantier en images

De la dépose aux finitions, à l’intérieur d’un site en activité.

Le résultat

Informations clés

Un bâtiment du même type ?

Découvrez la première phase du projet, l’extension neuve d’AD Santé, ou parcourez nos autres réalisations en Rhône-Alpes.
